Obra · Superficies
Cerrar los muros y construir las superficies.
Una vez aprobadas las inspecciones, el espacio pasa de ser un esqueleto a volver a ser una habitación. Se coloca la tablaroca, se encinta y se resana, la regadera se impermeabiliza y pasa la prueba de inundación, se coloca el piso, se rematan las luces empotradas y todo recibe imprimación. Es la etapa en que una cocina empieza a parecerse a los planos, y en la que lo plano de los muros y del piso decide qué tan bien van a entrar los gabinetes y el azulejo.

De un vistazo
Cuándo ocurre y cuánto tarda.
La tablaroca, la capa de resane y la imprimación toman alrededor de una semana en una cocina, con tiempo de secado entre capas; un piso de madera acabado en obra suma unos días de lijado y secado, y un piso de azulejo uno o dos días de colocación y lechada. En un baño, la impermeabilización, la prueba de inundación y el azulejo toman una semana o más y son el corazón de la etapa de construcción de tres a cinco semanas.
Los gabinetes suelen entregarse hacia el final de esta etapa, según la fecha confirmada antes de la obra. Las duraciones son una guía de planeación vigente a septiembre de 2026, no un calendario para su proyecto.
Qué pasa
De los bastidores desnudos a un espacio con piso e imprimación.
El orden importa: el piso va antes que los gabinetes para que los gabinetes se asienten sobre él, y los muros quedan planos antes de fijarles nada.
- 01
Tablaroca y capa de resane
Placa nueva en cada muro y plafón abierto, placa resistente a la humedad en un baño, placa de cemento o de espuma donde va azulejo. Encintada, pasteada y lijada. En una casa antigua con yeso, muchas veces se resanan muros completos para que queden lo bastante planos para gabinetes y azulejo de formato grande.
- 02
Impermeabilización de la regadera y prueba de inundación
El plato se hace con pendiente, la membrana impermeabilizante se aplica en muros y piso, se sellan las esquinas, el bordillo y el nicho, y la regadera se llena y se deja reposar. Se fotografía para su expediente antes de colocar un solo azulejo.
- 03
Pisos
La duela se coloca ahora y se acaba después; los pisos de azulejo se colocan sobre una membrana y una malla radiante si se especificó, y luego se lechadean. Ambos van antes que los gabinetes o el tocador, para que los módulos se asienten a la altura terminada.
- 04
Azulejo de regadera y muros del baño
Primero los muros, luego el piso, colocados según el plano del azulejo para que el nicho y los cortes caigan donde se planearon. Lechadeado y sellado antes de medir el cristal.
- 05
Luces empotradas y luminarias de plafón
Los aros y las lámparas van en las cajas colocadas en la obra negra, y el plafón se pinta mientras no hay nada abajo que proteger.
- 06
Imprimación
Cada muro y plafón nuevo recibe primer antes de los gabinetes, para que la etapa de pintura después sea capas de color y no una pelea con la tablaroca desnuda.
- 07
Protección otra vez
Los pisos nuevos se cubren en cuanto quedan terminados y siguen cubiertos hasta el recorrido final.
De nuestras obras
Cómo se ve esta etapa.

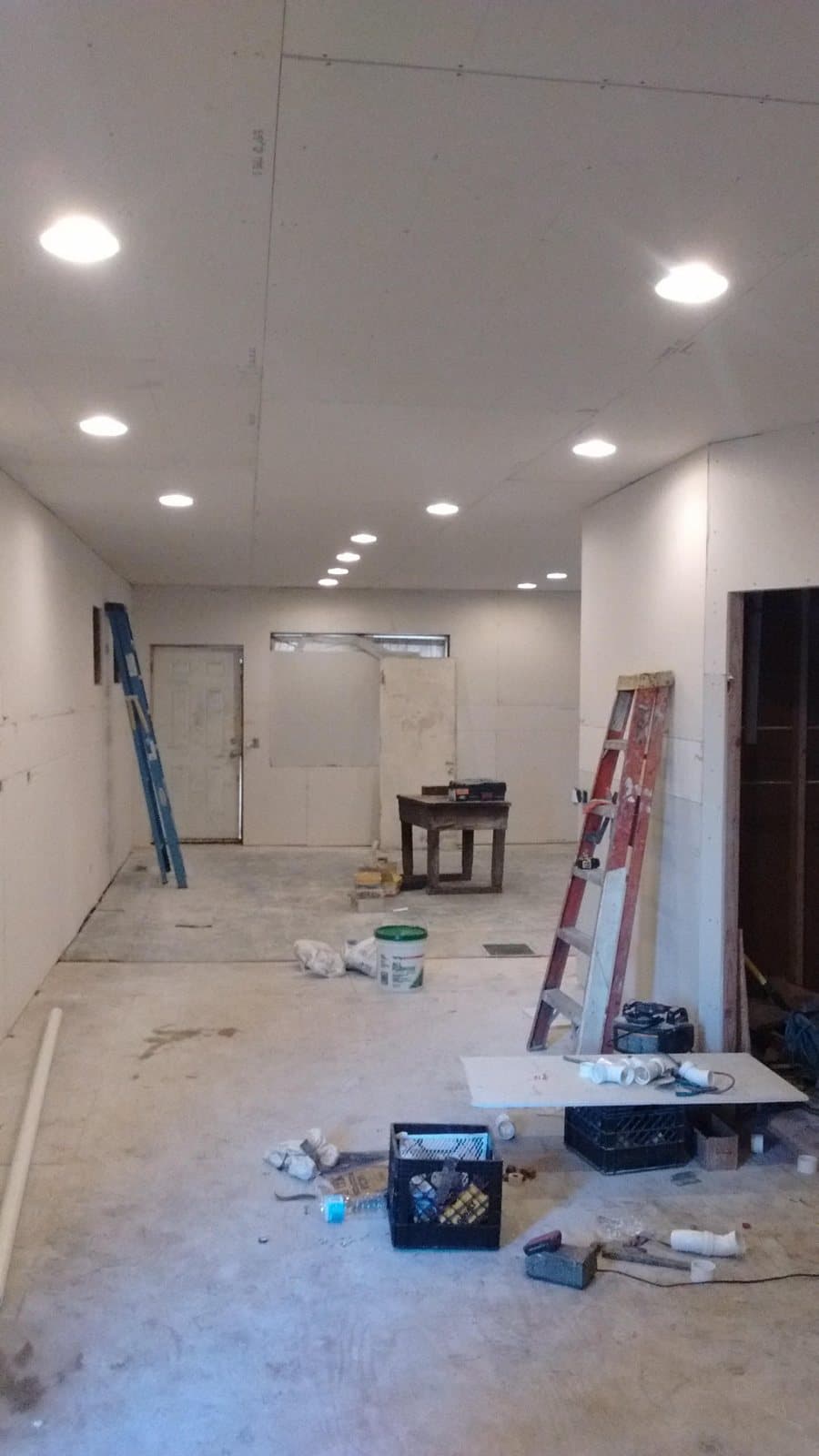

Un espacio con placa nueva en cada muro y plafón y las luces empotradas ya rematadas y encendidas, antes de encintar. Este es el punto en que la distribución en papel se convierte en una habitación.
Muros encintados y pasteados con las cajas de contactos marcadas, y porcelanato tipo madera colocándose con clips niveladores y un nivel largo. Los gabinetes llegan la semana siguiente.

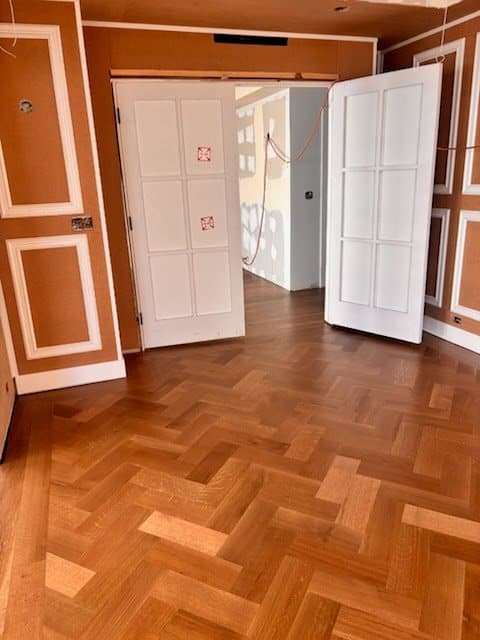

Una duela de roble en espina de pescado colocada antes de colgar las puertas y pintar las molduras, y luego cubierta por el resto de la obra.

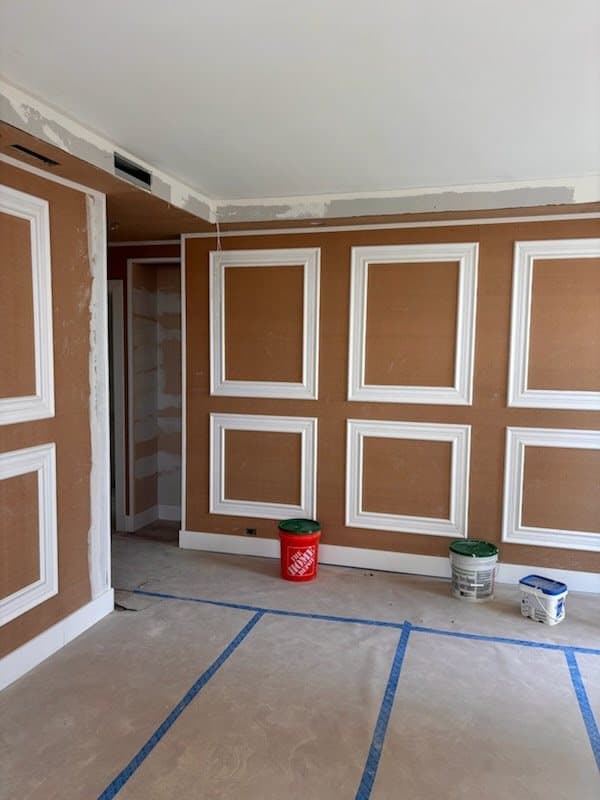

En un espacio con carpintería, las molduras de panel se instalan y reciben primer junto con los muros, listas para pintura después de que entren los gabinetes y las cubiertas.
Fotografías tomadas por nuestro equipo durante la construcción, con la etapa en el pie de foto. No son referencias de diseño.
Su parte
Lo que va a ver y a decidir.
Esta es la semana en que el espacio se vuelve reconocible, y la semana en que la mayoría de los clientes se relajan. Las decisiones que quedan son pequeñas y visibles: el color de la lechada en una muestra, la altura exacta de la repisa del nicho si el módulo del azulejo permite elegir, y confirmar el color de pintura sobre un muro con primer y con su propia luz, en lugar de una tarjeta de muestra.
- Las fotografías de la prueba de inundación, enviadas a usted antes de colocar el azulejo
- Una muestra de lechada puesta junto a su azulejo antes de lechadear
- El color de pintura confirmado sobre el muro con primer, junto a una muestra de puerta de gabinete
- Un vistazo al piso antes de cubrirlo
Antes de los gabinetes
Lo que tiene que estar listo antes de que lleguen los gabinetes.
Los gabinetes colocados sobre un piso sin terminar o contra un muro ondulado se ven mal para siempre. Esto se revisa el día anterior a la entrega.
- 01
Muros planos y a plomo
Revisados con una regla a lo largo de cada tramo donde van a ir los gabinetes. Se agregan bastidores o capa de resane donde la casa está fuera.
- 02
Piso nivelado y terminado
La altura del piso terminado se conoce, para que los zoclos de los gabinetes y la altura de la cubierta salgan bien.
- 03
Prueba de inundación aprobada y fotografiada
En un baño, la membrana sostuvo el agua y las fotografías están en su expediente.
- 04
Con primer y seco
Muros y plafón con imprimación, con tiempo de secado antes de que los gabinetes se apoyen en ellos.
- 05
Cajas ubicadas
Cajas de contactos y apagadores marcadas sobre el muro con primer y revisadas contra los alzados de gabinetes por última vez.
- 06
Ruta de entrega despejada
El camino de la puerta al espacio protegido y despejado, y en un condominio el elevador reservado.
Preguntas frecuentes
Lo que más nos preguntan sobre tablaroca, pisos y preparación para pintura.
¿Por qué se hace la prueba de inundación en la regadera?
Porque la impermeabilización es lo único que no se puede revisar después de colocar el azulejo. El plato se llena y se deja reposar, y si el nivel baja o algo aparece abajo, se corrige antes del azulejo. Lo fotografiamos para su expediente.
¿La duela va antes o después de los gabinetes?
Antes. Los gabinetes se asientan sobre el piso terminado, lo que significa que el piso se puede reacabar o reemplazar después sin quitarlos. La madera acabada en obra se lija y se barniza cerca del final del trabajo.
¿Por qué resanar el muro completo en una casa antigua?
Los muros de yeso ondulan, y los gabinetes y el azulejo de formato grande muestran cada onda. Una capa de resane es la diferencia entre un tramo derecho de gabinetes superiores y una hilera de cuñas y rellenos.
¿Puedo ver el espacio durante esta etapa?
Sí, y es la etapa más fácil de visitar. Se puede caminar por el espacio con seguridad, la distribución se ve y las decisiones que quedan son pequeñas.
¿Listo para empezar la primera etapa?
Incluya fotos en su solicitud para recibir vistas previas en render sin costo en cuestión de minutos. Las fotos son opcionales.
¿Prefiere hablar primero? Llámenos o escríbanos en horario de atención.
- Llamar
- (312) 210-0016
Páginas relacionadas
- Cómo funcionan las cuatro etapasSolicitud, visita a domicilio, propuesta y obra.
- Instalación de gabinetes y cubiertasLa semana en que entra la cocina.
- Obra negra e inspeccionesLo que se colocó detrás de estos muros.
- Regaderas walk-in y baños húmedosDimensiones, drenajes, pendiente, impermeabilización y cristal.
- Pintura y acabadosCapa de resane, primer y el orden en que se pinta.
